Hydrotest Pipeline 10, 4, & 6 inchi Dumai Pekanbaru - Riau
Pipeline dia 10"-3600 meters, 4"-120 meters, & 6"-120 meters - Lubuk Gaung - Sungai 9 - Kota Dumai - RIAU

Owner       : PGN
Main-Con : PT. Cipto Sarana Nusantara
Sub-Con   : -
Work         : Hydrotesting
Vendor     : PT VERTICAL
PO. No.    : No.006/CSN/PO/V/2023

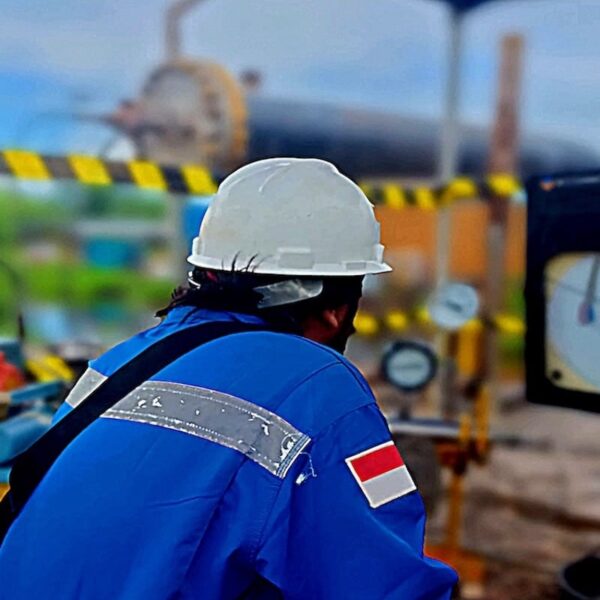

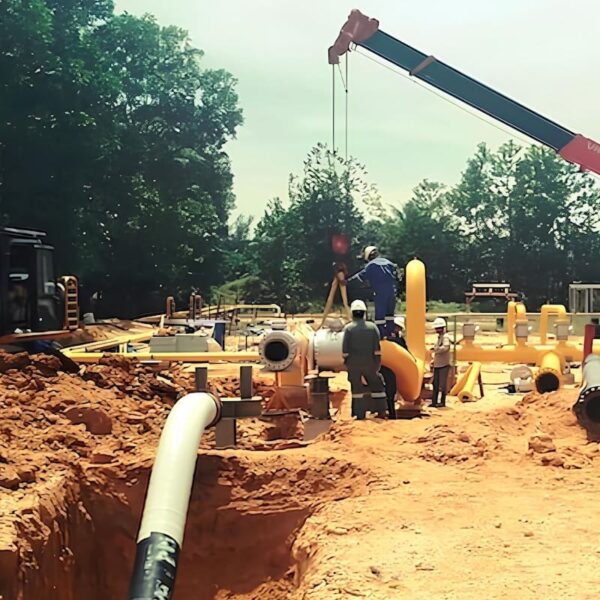

Pre Commissioning Work

Jasa Rental Alat dan Manpower Supply durasi minimum 14 hari Hydrotest Pipeline 10, 4, & 6 inchi Dumai Pekanbaru - Riau

Jangka waktu Rental selama 14 (empat belas) hari terhitung sejak kedatangan manpower dan unit peralatan hydrotest diterima oleh Pihak Pertama dan Pemilik Proyek.

Dengan Perjanjian dapat diperpanjang setelah adanya pemberitahuan dari Pihak Pertama kepada Pihak Kedua dengan perkiraan 2 (dua) hari sebelum jatuh tempo masa sewa berakhir dengan membuat pembaruan perjanjian secara tertulis atau dituangkan dalam Addendum yang merupakan bagian-bagian yang tidak terpisahkan dari Perjanjian ini.

Scope Of Work in Projects
Pre Commissioning

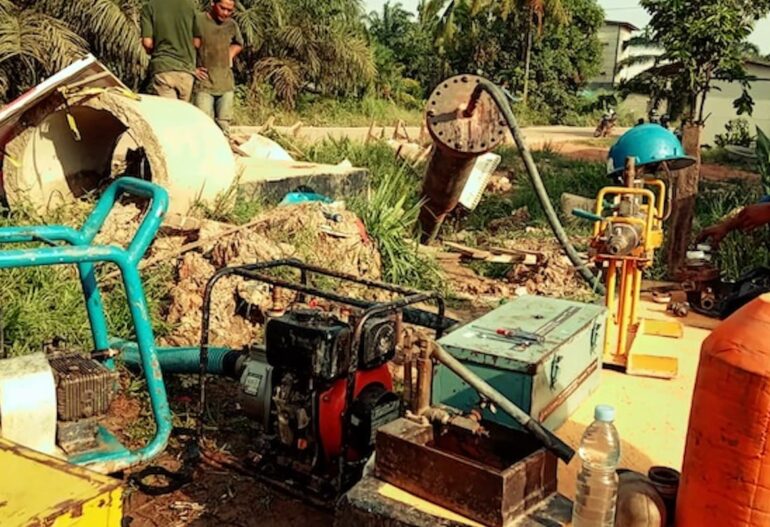

Hydrotest 10"

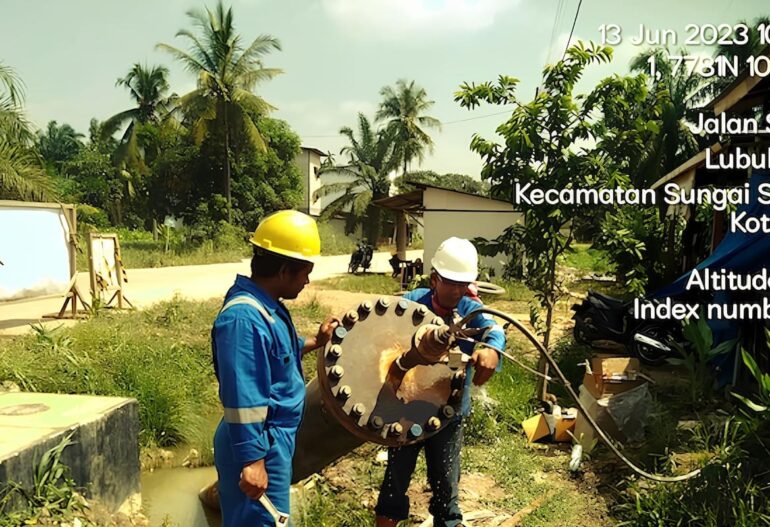

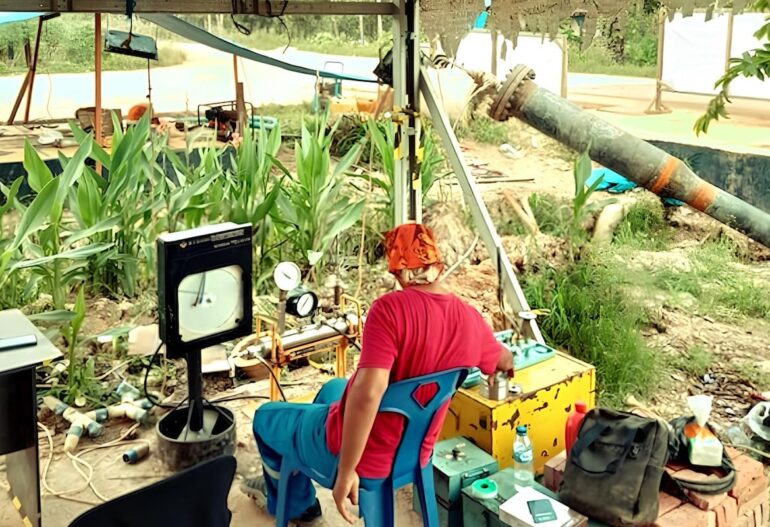

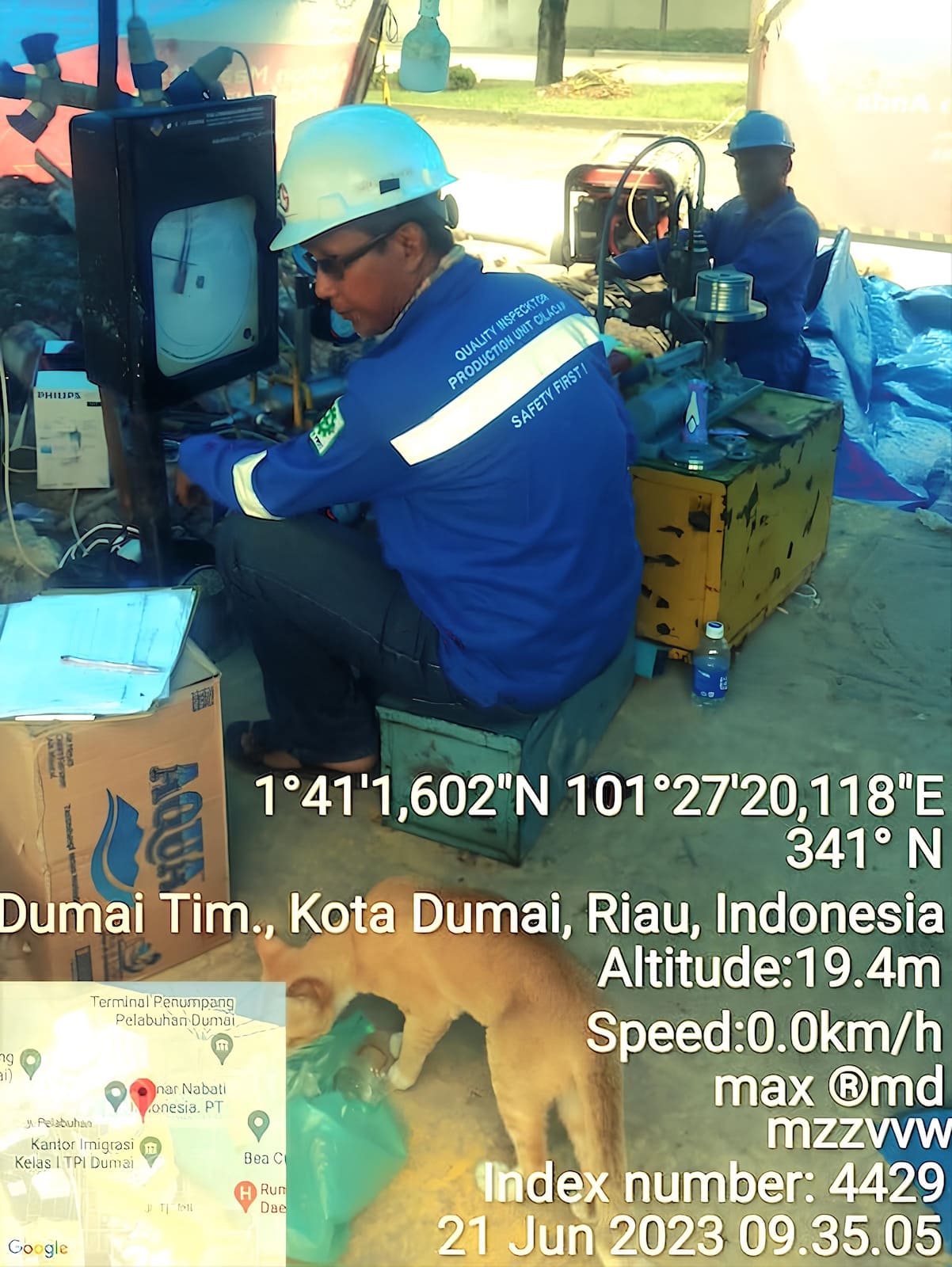

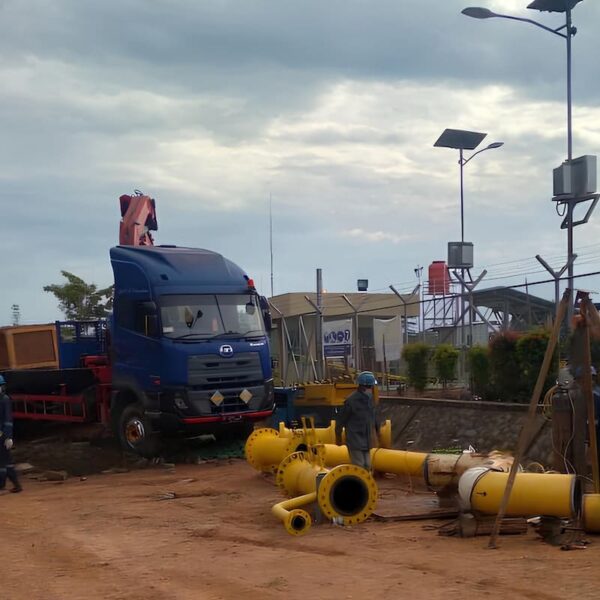

Mob-Demob Equipments & Manpower, Water Filling, Pre-test & Hydrostatic test pipeline diameter 10 inchi (Equipment & Manpower)
Mob-Demob Equipments & Manpower, Water Filling, Pre-test & Hydrostatic test pipeline diameter 10 inchi (Equipment & Manpower)
Mob-Demob Equipments & Manpower, Water Filling, Pre-test & Hydrostatic test pipeline diameter 10 inchi (Equipment & Manpower)
Mob-Demob Equipments & Manpower, Water Filling, Pre-test & Hydrostatic test pipeline diameter 10 inchi (Equipment & Manpower)
Mob-Demob Equipments & Manpower, Water Filling, Pre-test & Hydrostatic test pipeline diameter 10 inchi (Equipment & Manpower)

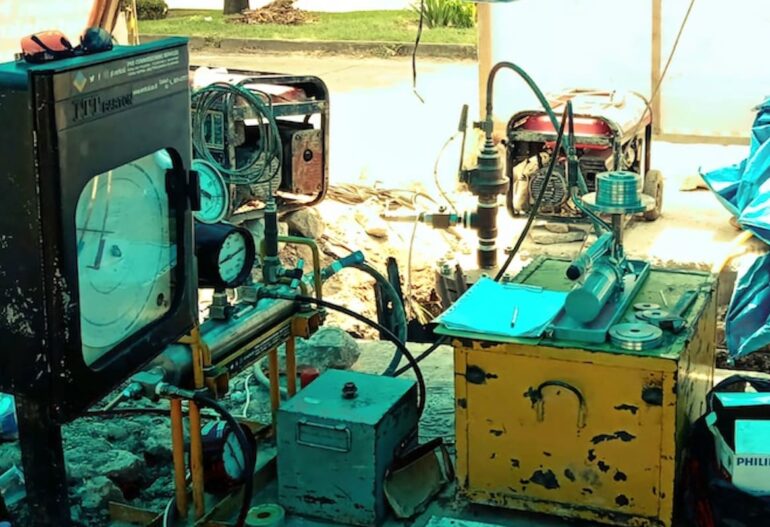

Hydrotest Pipeline dia 4” & 6"

Mob-Demob Equipments & Manpower, Water Filling, Pre-test & Hydrostatic test pipeline diameter 4, & 6 inchi (Equipment & Manpower)

Watch Our Intro!
Related Projects
Jasa Rental Alat dan Manpower Supply durasi minimum 17 hari Hydrotest Pipeline 24" x 2 Segment dan 26" x 2 Segment - Pertamina Geothermal Lumut...
Jasa Pekerjaan Closing Punch List untuk Mendukung kegiatan Plant Stop Revamp 2024 PT Kilang Pertamina Balikpapan. Refinery Unit V Balikpapan, East...
SENG AND SEGAT PROJECTS - GAS COMPRESSOR STATION - Installation Piping Interconnection GTC...
Hydrostatic test & N2 Purging Pipeline 11.400 meters dia-16" dan Piping Manifold di Segmen-6 - Langgam -...
Hydrostatic test & N2 Purging Pipeline 11.400 meters dia-16" dan Piping Manifold di Segmen-6 - Langgam -...
PROCUREMENT, INSTALLATION OF CONTROL VALVE, AND MODIFICATION OF GAS PIPELINE INLET LINE AT GRISSIK LAUNCHER STATION - SOUTHERN SUMATERA AREA OPERATION WEST REGION – PT. PERTAMINA...
id_ID
